您的当前位置: 首页 > 吉高集团区域分公司 > 长白山分公司
长白山分公司:突发泥石流涌上高速 全员鏖战14小时抢通


发布时间: 2022-07-25    浏览次数:

7月22日17时50分,长白山分公司和龙养护工区路巡组在强降雨中巡查发现,延长高速K102+665处(延吉方向)发生泥石流,双向车道近1.8公里(双向合计)泥水上路,约580立方米的淤泥覆盖车道,导致路面泥泞湿滑,加上此时已临近黑夜,现场情况非常危险。

现场人员立即将情况逐级上报,同时设置安全警戒,提示过往车辆减速慢行。接报后,分公司经理翟庆伟立即启动防汛应急预案,成立防汛抢险应急小组,并通过电话指派和龙养护工区、仙峰岭隧道站第一时间出动快除设备对上路泥水进行初期处置,最大程度减少通行车辆发生事故风险,同时与分公司防汛应急值班人员火速赶往现场。

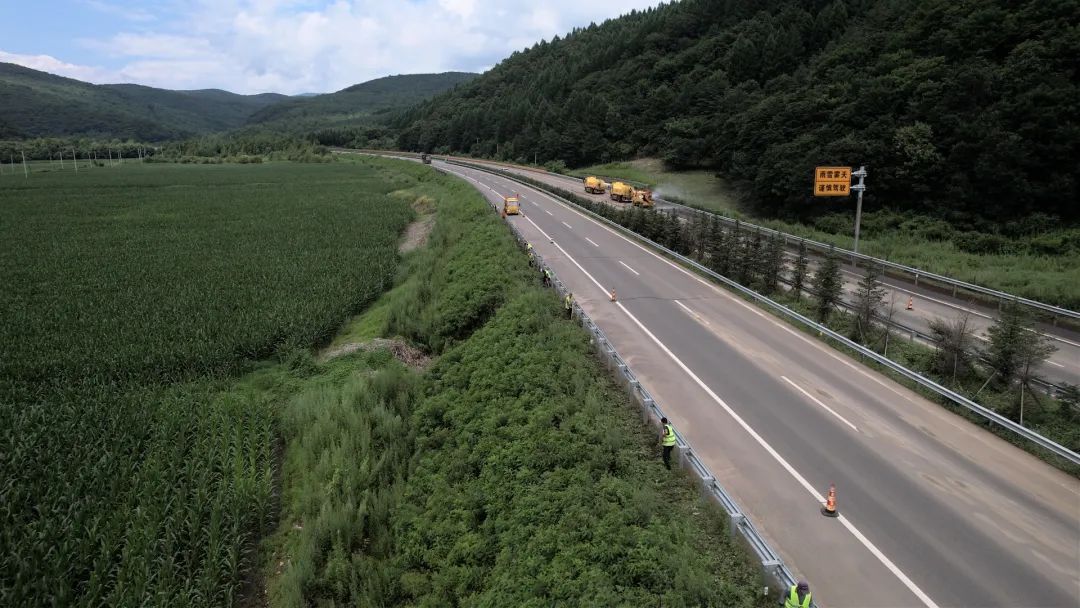

长白山分公司:突发泥石流涌上高速 全员鏖战14小时抢通1.jpg

到达现场后,应急小组对泥石流发生区域及路面情况进行了查看和研判,并根据现场情况快速制定出应急处置方案:首先联合属段高速交警部门对松江收费站(延吉方向)、和龙收费站(长春方向)采取交通管制措施;其次从临近的松江、两江养护工区调集增援力量,合理分工,一组由外协队伍利用钩机对泥石流发生区域边沟进行清淤,确保排水系统畅通,另一组继续使用快除对路面过厚淤泥进行清除,人工对排水孔进行疏通,第三组利用洒水车对路面残留淤泥进行冲刷,确保道路标线清晰可见,提高行车安全。

长白山分公司:突发泥石流涌上高速 全员鏖战14小时抢通2.jpg

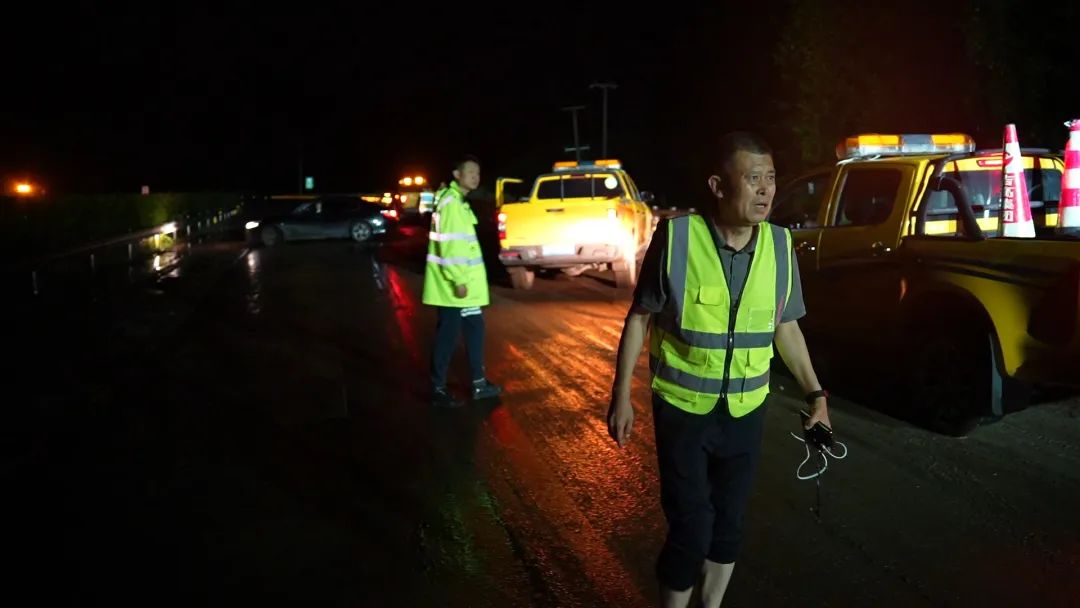

由于取水点路程较远,现有的3台洒水车出现了作业间隙,无法交替进行。应急小组及时与应急联络单位和龙市消防队取得了联系,调派一台消防水车前来与洒水车进行交替作业,大大提高了处置效率,减少了交通管制时间。

深夜中,抢险现场灯火通明,各种机械轮番作业,隆隆的轰鸣声不绝于耳,抢险组员团结协作,不惧疲惫,一米一米地将路面淤泥冲除……凌晨6时30分,在全员一夜近14小时的不懈奋战下,终于将近1.8公里的路面淤泥全部清理完毕。在对现场细致勘查后,道路于早上7时解除管制,恢复畅通。

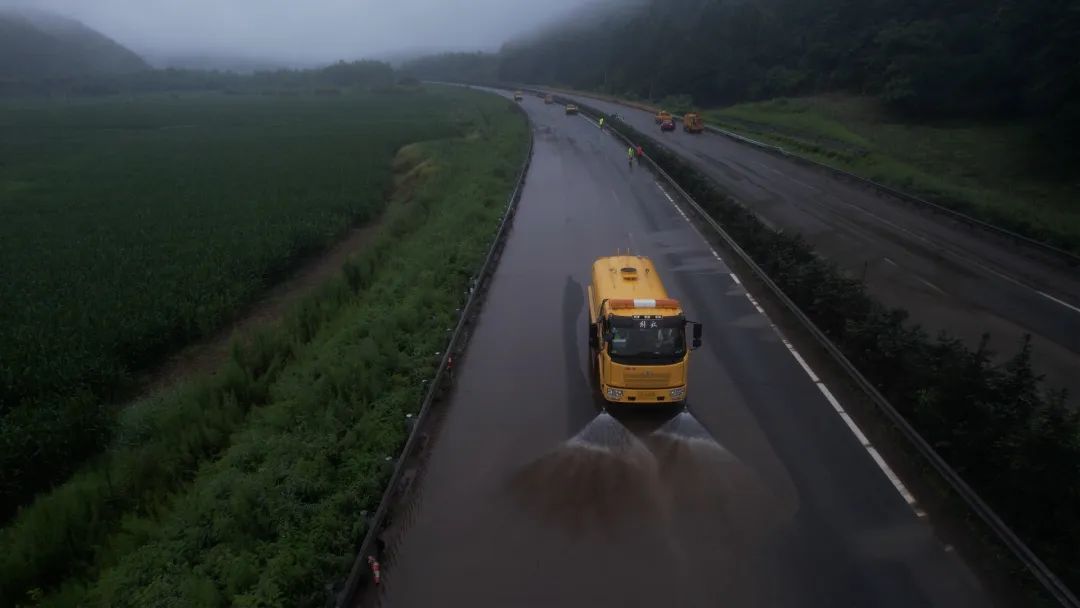

长白山分公司:突发泥石流涌上高速 全员鏖战14小时抢通3.jpg

本次应急抢险,长白山分公司共出动机械62台班,人工108个工日,共清理淤泥580立方米,清洗路面19350平方米。

近两日,分公司有序对道路排水系统及被溅染的隔离带绿植、波形护栏等进行恢复,同时对泥石流成因进行了实地探查。经探查,距公路1.2公里的山体上方有一大型矿坑,因连日降雨导致积水过多至崩塌,分公司已及时将现场探查情况反馈到相关部门,确保及时采取科学有效措施,对该处隐患加以防范。

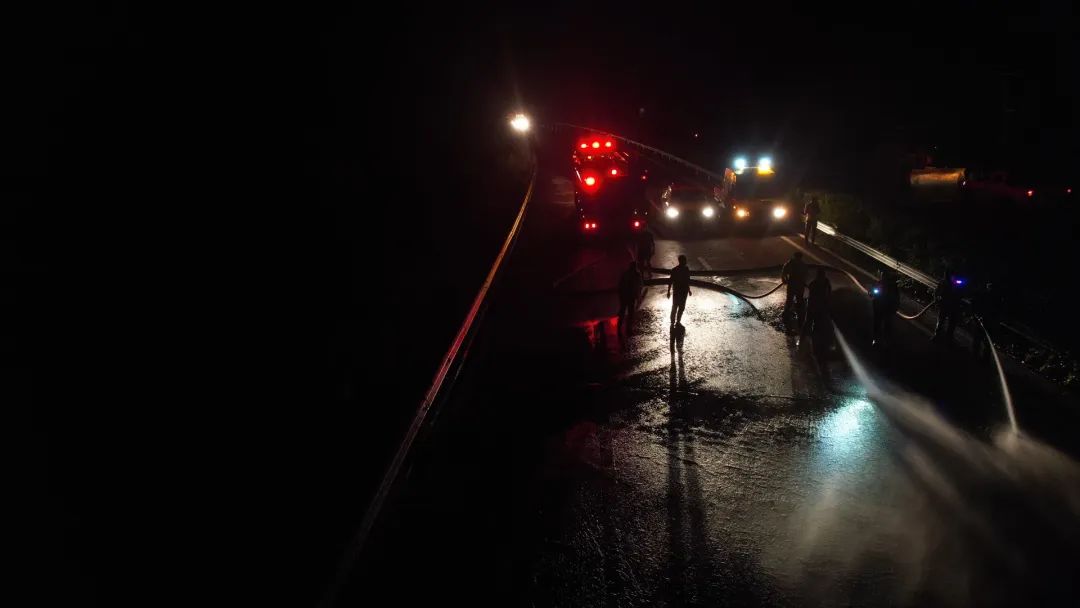

长白山分公司:突发泥石流涌上高速 全员鏖战14小时抢通4.jpg
